Diagramme

1 Lancement du logiciel

Sur le bureau double cliquer sur
Double cliquer sur l'icône Gantt

En cas de difficulté cliquer ici pour voir comment utiliser le logiciel

2 Ouvrir un fichier

Menu Projet, Ouvrir

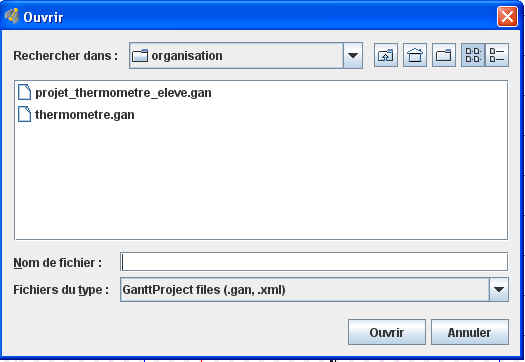

Sélectionner le fichier

Ouvrir

3 Rajout d'une tâche

Menu Tâches Nouvelle tâche

Saisir le nom de la tâche

Puis paramétrer les différentes rubriques comme ci-dessous

4 Paramétrage des tâches

a) Sélectionner la tâche

Menu Tâches Propriétés tâches

b) Dates de début et fin

En se positionnant à la frontière graphique de la tâche (barre bleue), il est possible de l’étendre à une date postérieure.

c) Antériorités

Pour la 2° tâche ou la suivante, s'il y a une antériorité :

Il faut tenir compte de la tâche antérieure. Sur l’onglet prédécesseur(…)

(…) cliquer sur la ligne « Nom de la tâche » :

Cliquer sur la tâche qui doit précéder obligatoirement celle que vous programmez

Résultat à l’écran :

Remarque : en sollicitant Nouvelle tâche (Ctrl-T), s’assurer qu’aucune tâche dans le diagramme ne soit en surbrillance (sinon il y a création d’une sous-tâche de la tâche principale).

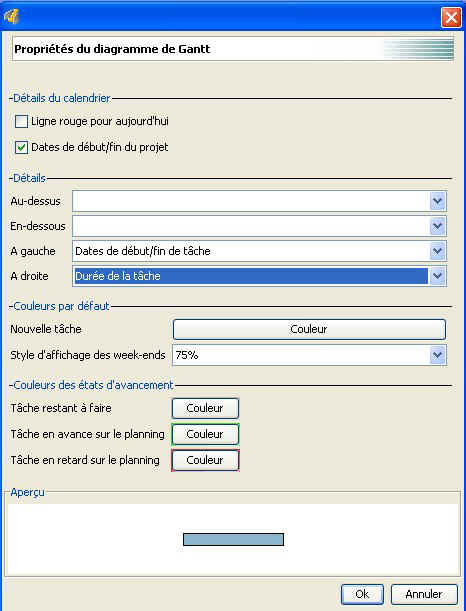

Pour affiner les détails du diagramme, menu Affichage, propriétés du diagramme de Gantt :

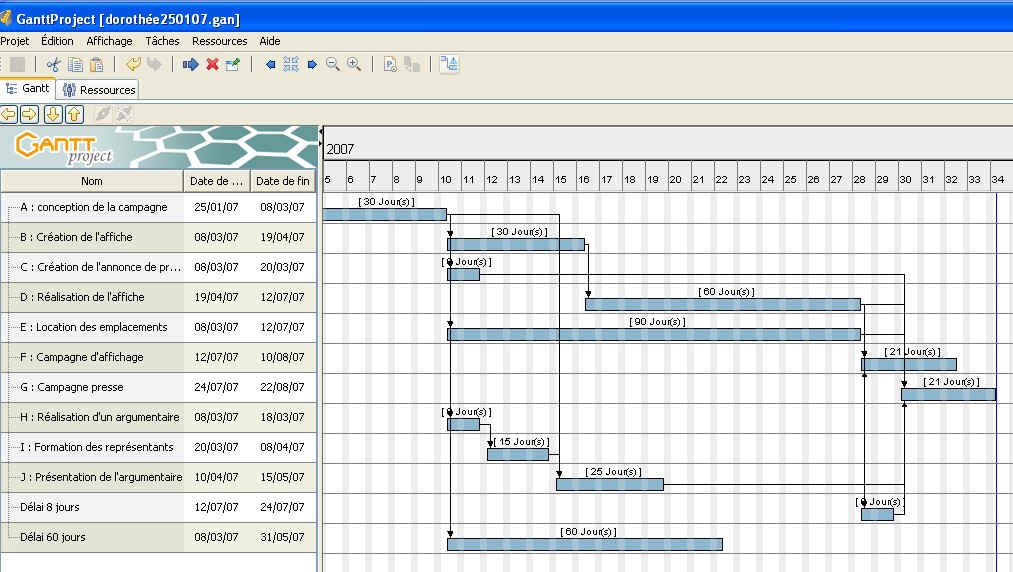

Exemple de diagramme construit par une étudiante lors d’une séquence pédagogique mobilisant le logiciel GanttProject :

Cas particulier de la tâche : point bilan

5 Paramétrage des ressources du projet

Vous permet d'attribuer un rôle à chacun

Barre de menu Ressource Nouvelle ressource

Par défaut, seul le statut de chef de projet est proposé.

5.1 Rôles

Pour enrichir la liste, cliquer sur Edition préférences rôles :

Dans rôle, taper les prénoms des différents élèves du groupe

5.2 Ressources

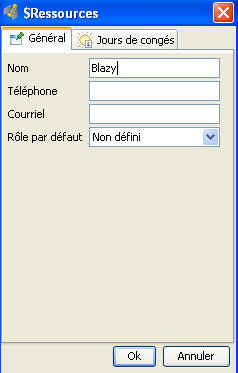

Barre de menu Ressource Nouvelle ressource

Dans Nom taper le nom de l'élève

Dans Rôle, laisser Non défini, et sélectionner chef de projet pour un élève

Voici le résultat obtenu :

5.3 Attribuer les rôles

a) Création

Revenir au diagramme de Gantt

Pour cela cliquer sur Gantt, en haut à gauche

Paramétrage des tâches

Procéder comme précédemment pour sélectionner la tâche

Menu Tâches Propriétés tâches

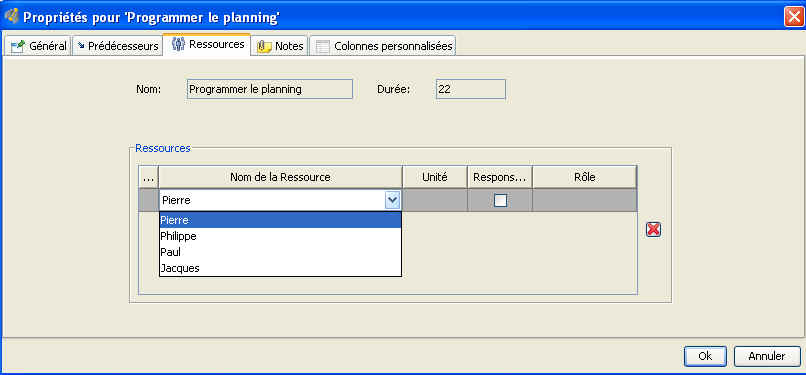

Cliquer sur Ressources

Cliquer dans Nom de la ressource, les différents acteurs du projet apparaissent

Sélectionner le nom de l'élève qui aura la responsabilité de la tâche, et cocher Dans Respons...

2° méthode : Vous pouvez également double-cliquer dans la colonne Responsable pour attribuer une tâche

Vous répartir de cette façon toutes les tâches du projet

b) Contrôle du résultat

Revenir aux ressources pour visionner la répartition des différentes tâches

Explications

6 Représentation du chemin critique

Pour obtenir la représentation grisée du chemin critique, cliquer sur le bouton « chemin critique » (le plus à droite de la barre d’outils) :

7 Diagramme de Pert

Menu AFFICHAGE Diagramme de PERT :

La durée optimale du projet apparaît à 149 jours.

8 Vacances scolaires

Entrez les dates des différentes vacances scolaires

Vous devez entrer les dates de vacances pour chaque ressource (élève)

9 Suivi de l'avancement du projet

Faire un 1° enregistrement de l'avancement de votre projet que vous appelerez sauvegarde_1

Aux dates prévues par les points bilans comparer l'état d'avancement de votre projet avec ce qui avait été prévu

10 Impression

Aprés m'avoir fait contrôler, imprimer votre projet

11 M'envoyer ce fichier
